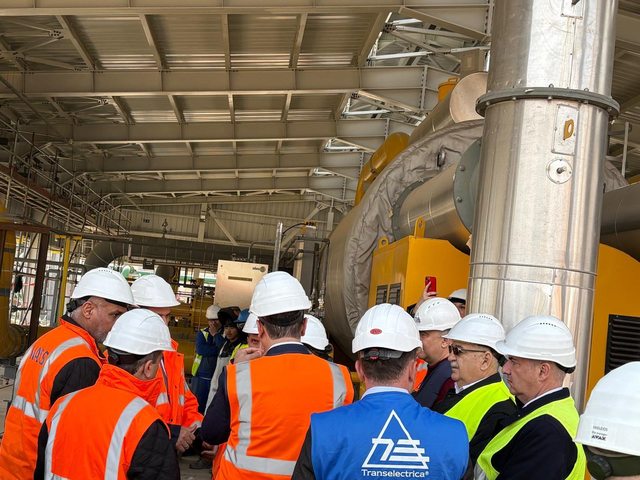

O delegație importantă a vizitat șantierul termocentralei Mintia
Membri ai Directoratului Transelectrica, alături de reprezentanți ai Transgaz, Mass Global Energy Rom, ai autorităților locale și partenerilor contractuali, au efectuat o vizită de lucru la șantierul termocentralei Mintia. Vizita, coordonată de Pavel-Casian Nițulescu, secretar de stat în cadrul Ministerului Energiei, a avut ca scop principal analiza stadiului lucrărilor și identificarea soluțiilor pentru respectarea termenelor contractuale.
Discuții aprinse despre termene și provocări
După vizita la fața locului, a urmat o ședință de lucru. Aici s-a discutat despre progresele înregistrate în implementarea proiectului. Accentul a fost pus pe găsirea de soluții pentru devansarea termenelor contractuale, în special în ceea ce privește energizarea Turbinei cu Gaz 1 (TG 1).
Pentru operatorul de transport și de sistem, Transelectrica, provocările includ finalizarea lucrărilor la instalația proprie a TG 1. De asemenea, este necesară realizarea tuturor testelor în instalațiile proprii, asigurarea personalului autorizat pentru operare, precum și finalizarea lucrărilor de integrare în SCADA dispecer a echipamentelor din centrală. Transelectrica și-a exprimat încrederea că, prin eforturi comune, proiectul strategic va fi finalizat în timp util.
Următorii pași pentru centrala de la Mintia
Termenul asumat de Transelectrica, împreună cu asocierea Electrimontaj Cluj – Energobit, pentru finalizarea instalației de racordare a centralei electrice cu ciclu combinat la stația electrică de transformare Mintia este 15 mai 2026. Pe lângă acest aspect, Transelectrica are în derulare licitația pentru un transformator nou în stația de 400/220/110 kV Mintia, unde va fi racordată noua centrală.
Producția de energie electrică a noii centrale de la Mintia este estimată să înceapă în septembrie 2026, conform informațiilor furnizate de Guvern.
